BUCHRAIN – Für die Nutzung der Abwärme der neuen Kehrichtverbrennungsanlage Renergia werden in Root, Buchrain und Ebikon Fernwärmenetze gebaut. Im Abschnitt Buchrain sind die Bauarbeiten von ewl energie wasser luzern bereits weit fortgeschritten.
Von Mitte Oktober 2015 bis Juli 2016 erfolgt der Leitungsbau in der Unterdorf- und in der Kirchbreitestrasse. Die Bauarbeiten werden in verschiedene Etappen eingeteilt. Dabei kommt es zu Umleitungen und Sperrungen von Strassen. Daher wird eine grossräumige Umfahrung via Bueristutz und Ronstrasse empfohlen. Die Busse der Linie 22 verkehren während der ganzen Bauzeit normal mit allfälligen, baubedingten Verspätungen. Für eine zukunftsorientierte und ökologische Energieversorgung sind die Arbeiten unerlässlich. ewl wird die Beeinträchtigungen für die Bevölkerung möglichst gering halten. Der Zugang zu den Häusern ist für Fussgänger durchgehend gewährleistet. Abschrankungen und Sperrungen gilt es zu respektieren und die Signalisation und Information zu beachten.

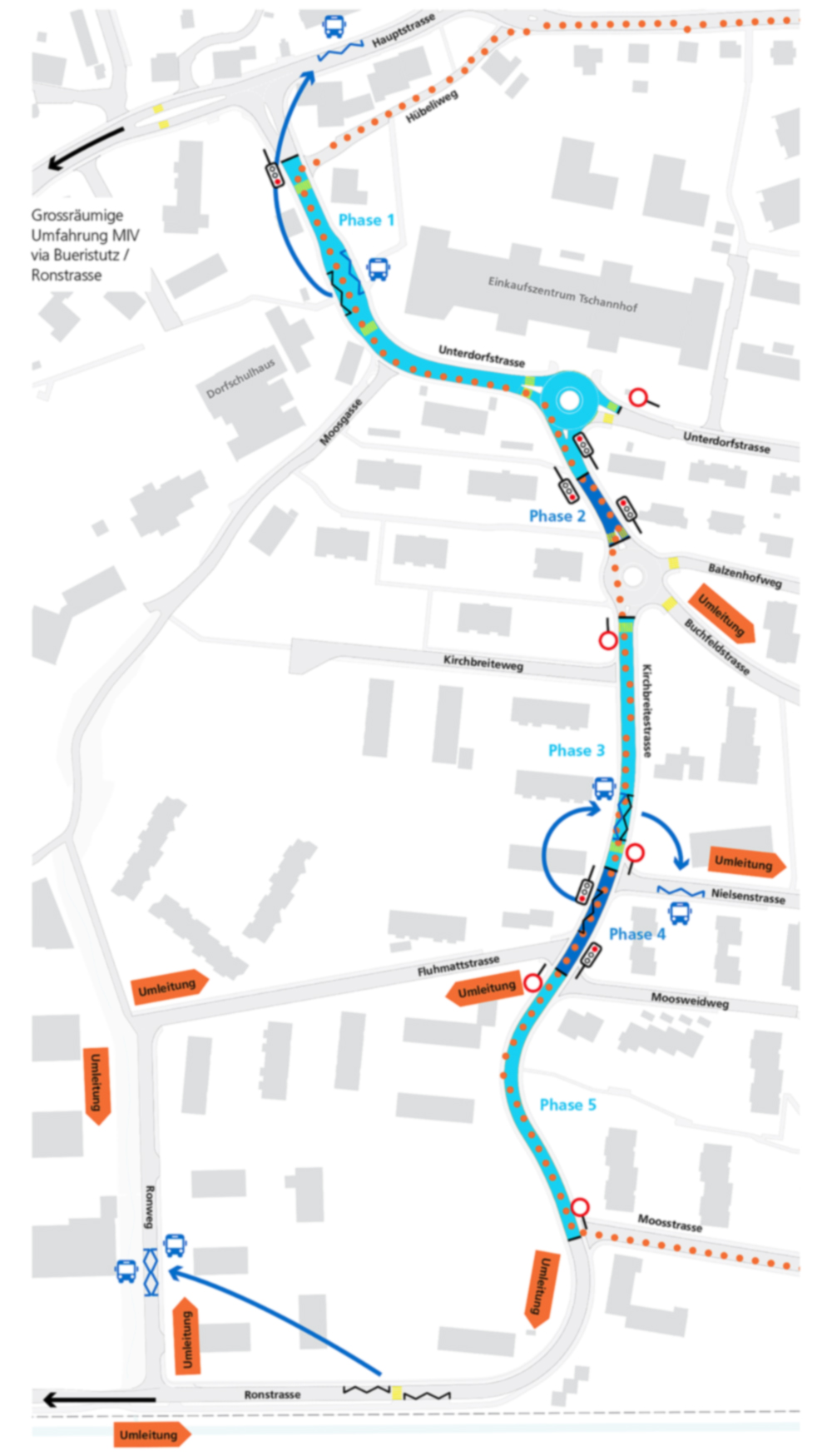

Mitte Oktober bis Dezember 2015 (Phase 1)
- Verschiebung der Bushaltestelle «Buchrain Dorf» an die Hauptstrasse
- Einfahrt Kreisel ab Unterdorfstrasse gesperrt
- Einstreifige Verkehrsführung mit Lichtsignalanlage
Januar 2016 (Phase 2)
- Einstreifige Verkehrsführung mit Lichtsignalanlage zwischen den Kreiseln
Februar, März 2016 (Phase 3)
- Verkehrsumleitung über die Nielsen-und Buchfeldstrasse
- Verschiebung Bushaltestelle «Kirchbreite» an die Nielsenstrasse
April 2016 (Phase 4)
- Einstreifige Verkehrsführung mit Lichtsignalanlage
- Verschiebung Bushaltestelle «Kirchbreite»
Mai bis Juli 2016 (Phase 5)
- Verkehrsumleitung über die Fluhmattstrasse und Ronweg
- Verschiebung Bushaltestellen «Ronstrasse» an den Ronweg ÖV
